尊敬的各位老师、同学:
为解决校区路面破损、排水堵塞、地下弱电管线老化破损等问题,同步完成雨污分流改造、道路沥青翻新,全面优化校园通行环境、消除出行安全隐患,学校将于2026年暑期开展多批次管线综合、道路沥青黑化施工。现将全部施工安排、通行管理要求统一告知,恳请大家理解配合,具体安排如下:
一、军工路516校区沥青道路整体翻新工程

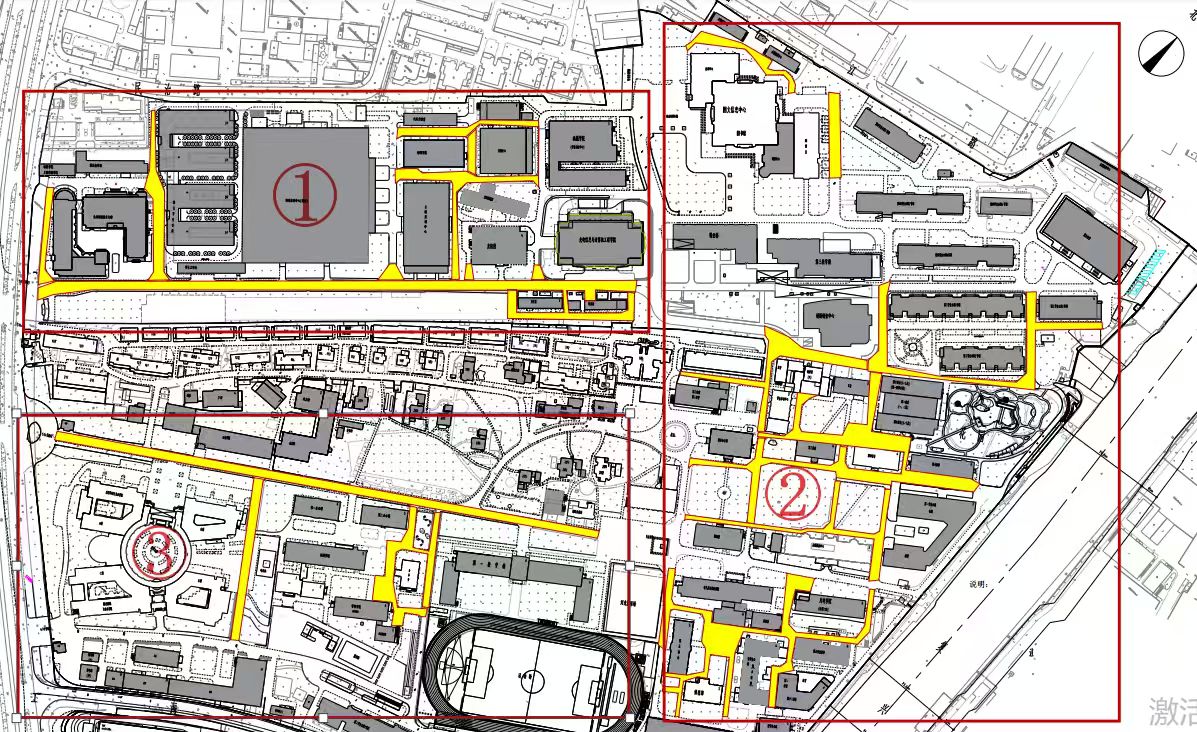

施工总时间:2026年7月20日 —8月25日。工程覆盖516号全校区道路,施工区域全程围挡封闭作业,分3个区块错峰推进,具体分区详见附图1。
①号区块(先进制造大楼至光仪所片区)
施工时段:2026年7月20日 —8月10日
施工顺序:先铺设内部支路沥青,再开展主干道施工
②号区块(第三学生公寓至留学生公寓片区)
施工时段:2026年7月23日 —8月20日
③号区块(毛主席像至516校区大门片区)
施工时段:2026年8月15日 —8月25日
施工顺序:先铺设内部支路沥青,再开展主干道施工。
二、516校区尚思路部分区域雨污改造
施工时段:2026年7月20日—7月25日,总工期5天
施工范围:516号校区尚思路主路

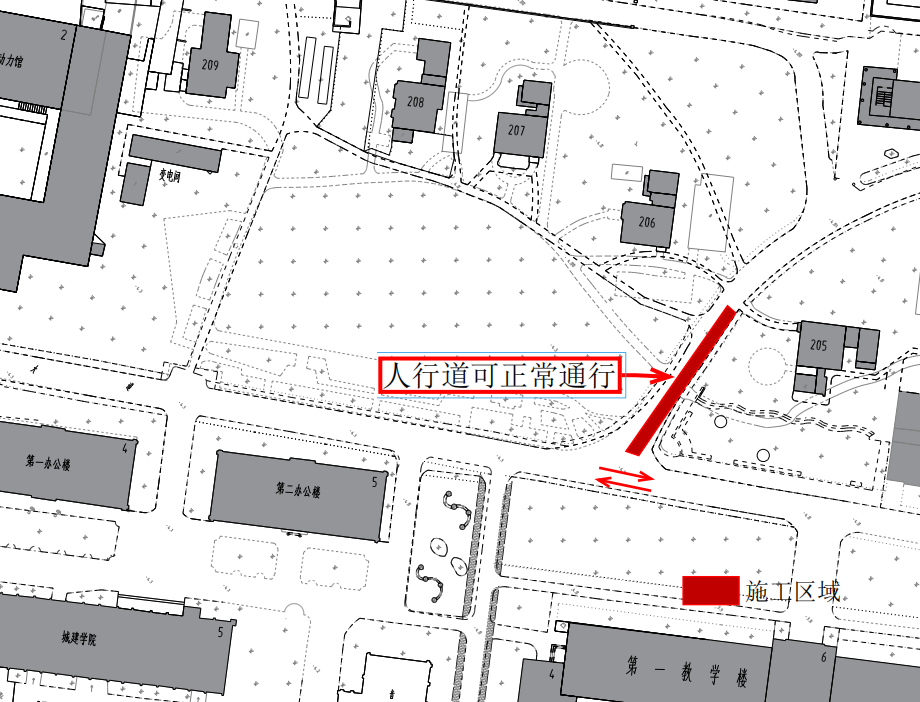

通行说明:尚思路人行道保持正常通行,机动车需绕行;校区主干道路全线正常开放。(详见附图2)
三、校区弱电管道开挖改造
施工时段:2026年7月26日 —8月4日,总工期10天
施工范围:516校区大门口周边、580校区勤勉大道先进制造楼附近。

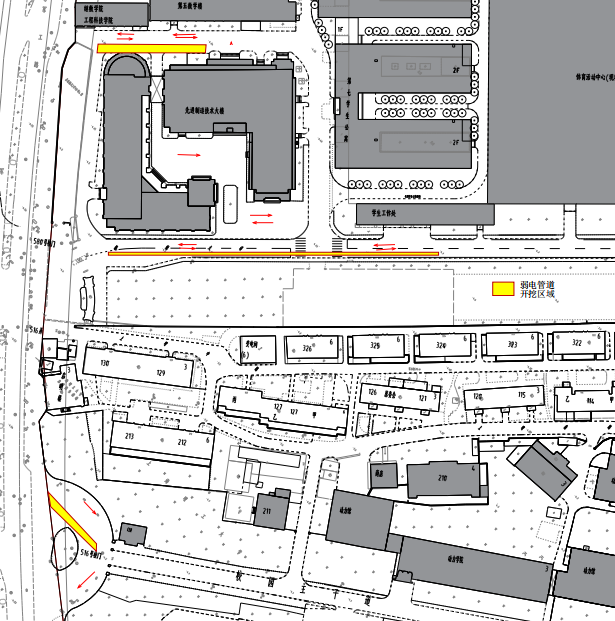

通行说明:516校区主干道正常通行;勤勉大道实行半幅通车,单侧道路可供车辆行人通行。(详见附图3)
各位师生请注意,目前校园内多项施工同步进行,给大家出行带来不便,我们深表歉意。为确保安全,请大家切勿翻越或穿行施工围挡,也不要进入作业区域逗留围观;经过施工路段时,无论步行、骑车还是开车,都请放慢速度,留意现场标识和绕行指引。现场有专人值守,如遇围挡破损或路面隐患,可直接向值守人员反映,也可联系基建处或保卫处。建议大家出门前提前规划路线,尽量错峰出行。施工期间难免有扬尘和噪音,敬请谅解,我们会全力抓好质量和进度,争取尽早完工。改造完成后,路面将更平整、排水更通畅,校园环境也会更加安全美观,感谢大家的理解与配合!
基建处
保卫处
2026年7月20日
